黄仁勳、奧特曼、孫正義「抱團20年」
- 核心觀點:輝達、OpenAI與軟銀SB Energy合作建設俄亥俄州大型資料中心,輝達為OpenAI的20年租約提供最高1050億美元兜底擔保,以提前鎖定土地、電力和算力資源,應對AI基礎設施擴張的融資瓶頸。
- 關鍵要素:
- 項目位於俄亥俄州PORTS-Pike園區,計劃建設10GW新能源發電能力和約8GW AI工廠容量,分階段於2028年陸續投用。
- 輝達採用殘值擔保結構,僅在OpenAI停止租賃且資產出售無法覆蓋最低價值時補足差額,風險敞口隨租金支付逐步下降。
- 黃仁勳指出,前沿AI實驗室資產負債表不及雲巨頭,增長受算力可用性而非算法或客戶需求限制,輝達僅選擇少數優質場地介入。
- OpenAI現有及計劃承諾對應約12GW輝達計算能力,預計到2030年相關部署機會約值6000億美元。
- 《華爾街日報》分析顯示,9家科技公司(含Alphabet、亞馬遜、微軟等)AI相關表外承諾合計近3兆美元,為當前租賃負債和長期債務總和的3倍。
- Meta的Hyperion資料中心為例,截至6月未開始的租賃總義務達3470億美元,尚未完整計入資產負債表,支付前不反映於報表。
- Alphabet截至6月購買承諾和合同義務達8110億美元,三個月前為3320億美元,部分能源協議持續至2054年,但未解釋季度激增原因。
原文作者:苏扬
原文编辑:徐青阳
原文来源:腾讯科技
OpenAI 正在提前鎖定未來 20 年的算力,英偉達也把手伸向晶片之外。
美國當地時間 8 月 17 日,英偉達、OpenAI 和軟銀旗下 SB Energy 確認合作,在美國建設大型資料中心。其中,SB Energy 負責開發和營運,OpenAI 將成為客戶,資料中心則全部採用英偉達算力。
三方交易中,最受到關注的是英偉達在其中扮演的角色。它既是算力供應商,也為 OpenAI 的長期租約提供最高 1050 億美元的兜底保障,同時直接投資專案建設。原本屬於開發商、租戶和融資機構間的交易,多了一層晶片公司的身影。
英偉達為什麼要承擔這樣的風險,OpenAI 又為何鎖定 20 年算力租約?
一個事實和趨勢是:算力需求膨脹之下,土地、電力和資料中心容量,成為「卡脖子」資源,引發各方佈局爭搶。但在黃仁勳看來,前沿 AI 實驗室的資產負債表不及雲巨頭,進而引出了「晶片公司參與擔保」的方式。
但實際上,雲巨頭們一樣在「負重前行」。
根據《華爾街日報》對 9 家大型科技公司最新財報文件的分析,這些公司與 AI 相關的表外承諾(未計入資產負債表,主要來自晶片採購與資料中心長租的遠期支付義務)合計已經接近 3 兆美元,是當前租賃負債和長期債務總和的 3 倍。
10GW 租約,英偉達提供擔保
此次 OpenAI、軟銀旗下 SB Energy 與英偉達合作的資料中心專案位於美國俄亥俄州名為 PORTS-Pike 的園區。計劃建設至少 10GW 新能源發電能力,園區建成後將獨家部署英偉達計算基礎設施,最終形成約 8GW 的 AI 工廠容量。
專案建設分兩個階段。第一階段規劃容量為 4.25GW,其中首批 800MW 預計在 2028 年投入使用,主要利用現有 AEP Ohio 基礎設施。此後,專案還需要繼續建設發電廠、輸電線路以及其他電網設施,然後擴建資料中容量至預定目標。
英偉達還可以根據未來需求,兌現另外 3.75GW 的容量擔保,但這部分在基礎設施、許可審批等方面目前存在不確定性,英偉達也沒有必須全部租下來的義務。

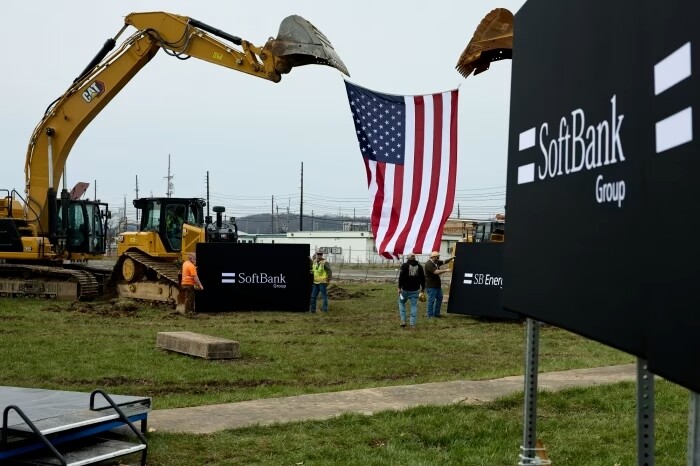

俄亥俄州南部資料中心園區於今年 3 月動工
SB Energy 和軟銀計劃至少投入 42 億美元,用於建設新的區域電網基礎設施。SB Energy 負責建設、持有和營運資料中心,OpenAI 按照已經建成並交付的容量使用。
目前,OpenAI 則與 SB Energy 簽下 20 年租約。協議提到,對應容量完工並可以租賃後,OpenAI 才開始支付租金。
提前簽下長期容量,可以讓 OpenAI 把未來的算力需求先鎖下來。但不意味著英偉達要替 OpenAI 支付 20 年的全部租金。
按照協議,英偉達為這筆交易承擔的最高付款責任(或總支付義務上限)為 1050 億美元,主要針對土地、電力和資料中心等基礎設施等費用。
英偉達採用的是一種殘值擔保結構:如果 OpenAI 停止租賃,SB Energy 就要去找下家。如沒有新租約,就考慮出售相關資產。上述方式仍無法覆蓋約定的最低價值時,英偉達才來補足差額。
因此,1050 億美元擔保對應的是已經建成的資料中心資產的剩餘價值,而且會隨著專案建設和投入使用分階段生效,大致覆蓋 2028 年至 2030 年。隨著 OpenAI 支付租金、資料中心容量陸續上線,英偉達實際承擔的風險敞口也會逐步下降。
英偉達願意這麼做,關鍵就在於這個風險敞口。即便 OpenAI 未來減少使用,已經建成的計算容量仍可以轉給雲服務商、企業、AI 實驗室和新創公司。
提前「搶佔」土地、電力

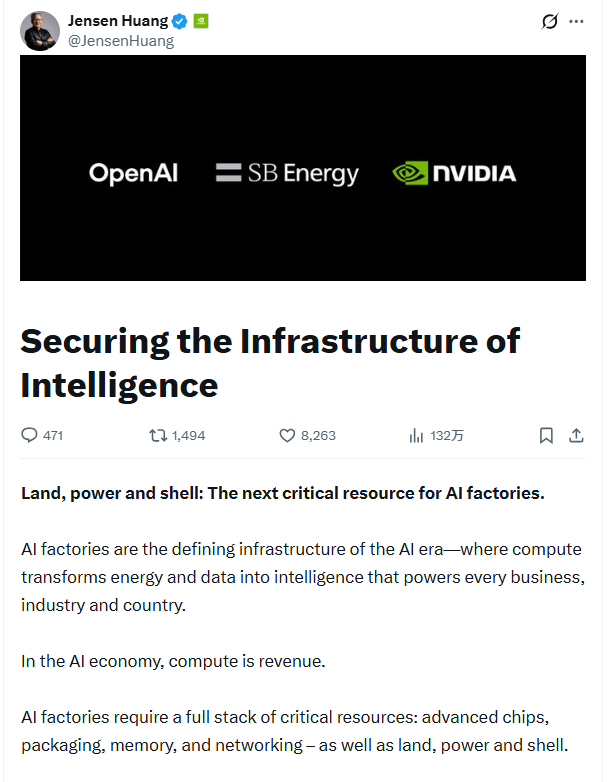

上述消息釋出的同一天,黃仁勳撰文解釋為什麼英偉達會參與這樣的專案。他的判斷依據是,AI 工廠需要的東西越來越多。過去,先進晶片、封裝、記憶體和網路是 AI 基礎設施的主要投入。現在,土地、電力和資料中心也必須提前拿到。

在黃仁勳看來,大型雲服務商和投資級企業通常有足夠大的資產負債表,也有能力簽下長期合約、自己建設基礎設施。但前沿 AI 實驗室不一定具備這樣的條件。
這些公司的訓練和推理需求增長很快,收入也可能隨之增加,但要提前鎖定幾十年的土地、電力和資料中心,還需要穩定的現金流和足夠強的融資能力,而這恰恰是很多 AI 實驗室目前欠缺的。
於是,一個新的瓶頸出現了。
黃仁勳寫道,這些公司的增長「不受演算法或客戶需求的限制,而受算力可用性的限制」。
英偉達介入資料中心基建(LPS,Land, Power and Shell),就是在解決這個問題。不過,這並不意味著英偉達準備給所有客戶提供類似服務。黃仁勳強調,英偉達只會選擇少數擁有明確、長期計算需求的優質場地。
黃仁勳透露,在 PORTS-Pike 園區部署的每一代英偉達 AI 工廠系統,可能對應約 150 萬顆英偉達 GPU,或者約 1500 億至 2000 億美元的英偉達收入。
這裡的「每一代」很重要。對英偉達來說,在 20 年的協議週期內,鎖定的實際上是長期承載其計算系統的基礎設施,而非某一代 GPU 的固定訂單。
OpenAI 的長期承諾,又把這個機會進一步放大。
黃仁勳表示,OpenAI 現有和計劃中的承諾對應約 12GW 的英偉達計算能力。如果 PORTS-Pike 繼續擴建,相關容量還會增加。按照這一規模,到 2030 年,OpenAI 相關部署機會大約對應 6000 億美元的英偉達算力價值。
過去,晶片公司們「入股」客戶,引發循環融資的討論。現在二者關係更進一步,晶片公司直接佈局資料中心,為資料中心建設兜底,一方面是都前沿實驗室的算力需求提供「擔保背書」,另一方面也是因為資料中心建設,將會給自身帶來持續的訂單。
3 兆美元的表外承諾
PORTS-Pike 的算力故事,不只是英偉達和 OpenAI。
過去兩年,AI 公司和大型科技公司都在瘋狂建設資料中心,但越來越多的基礎設施並不是直接由它們買下來,而是透過租賃、長期採購協議、合資企業和其他融資結構提前鎖定。

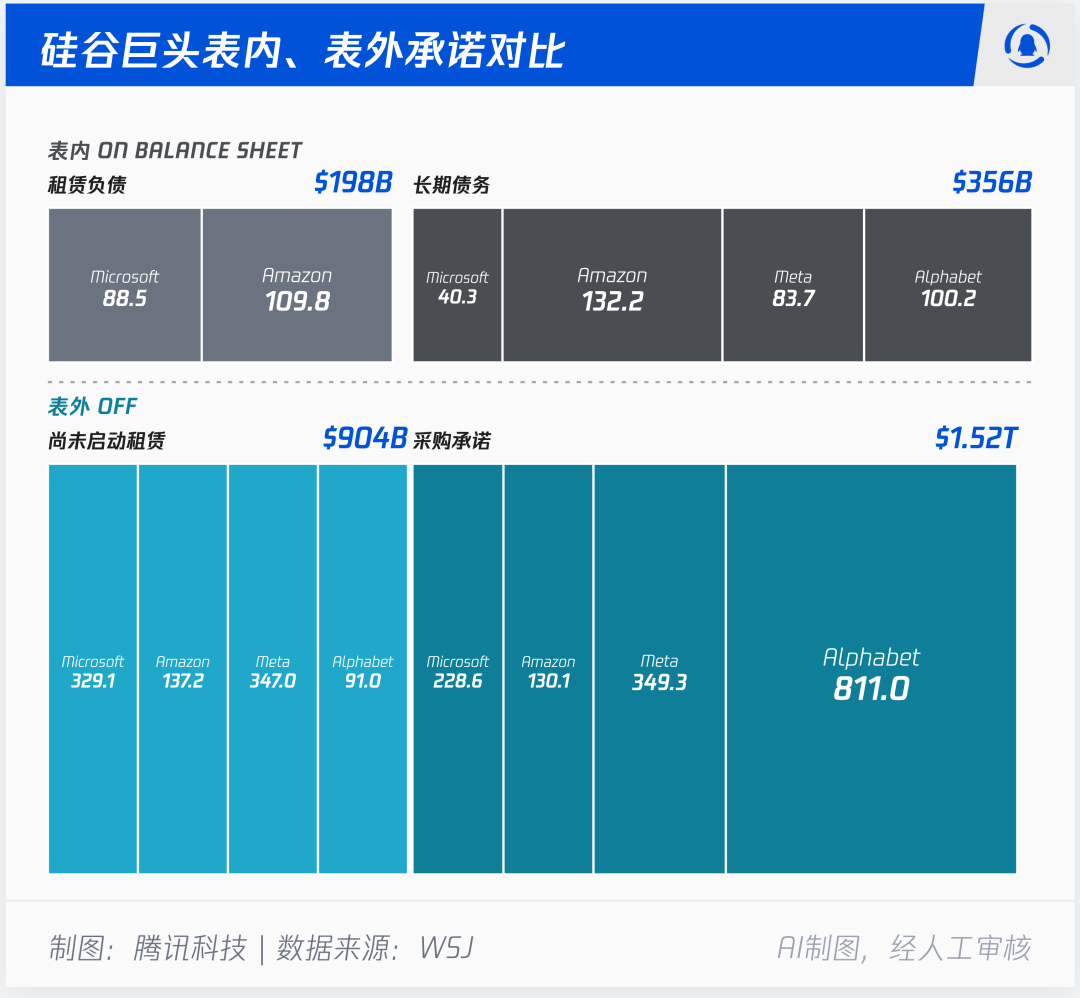

《華爾街日報》最近分析包括 Alphabet、亞馬遜、微軟、Meta、甲骨文、英偉達、博通、SpaceX 和 AMD 在內的 9 家大型科技公司最新證券文件發現,截至最近一次申報,這些公司主要與 AI 相關的表外承諾合計約 3 兆美元。

相比過去一年約 6000 億美元的資本支出,這些公司簽下的表外承諾規模要大得多。
Meta 的 Hyperion 資料中心就是一個典型案例。

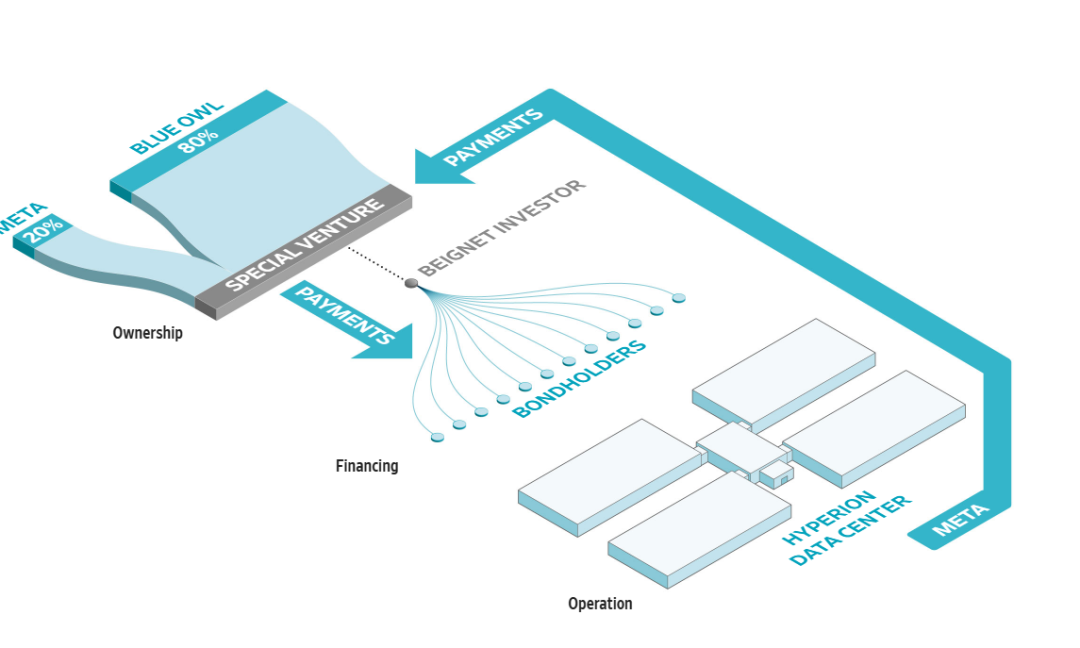

這個位於路易斯安那州的資料中心佔地相當於 1700 個足球場,由 Blue Owl Capital 管理的基金持有一家合資企業負責建設。Meta 是少數合夥人,也是租戶,其租金為債券持有人提供現金流。
在開始支付租金之前,這部分義務不會完整反映在 Meta 的資產負債表上。截至今年 6 月,Meta 揭露的尚未開始的租賃總義務達到 3470 億美元,其中就包括 Hyperion 專案。

截至 6 月,Meta 已租下路易斯安那州 Hyperion 資料中心,但租金尚未開始支付,相關租賃義務尚未完整計入資產負債表
根據統計,9 家公司尚未開始的租賃付款承諾合計約 1.2 兆美元,約為一年前揭露金額的 4 倍。購買承諾和其他合約義務則達到約 1.9 兆美元。
其中,Alphabet 的變化尤其明顯。
截至 6 月 30 日,Alphabet 的購買承諾和合約義務達到 8110 億美元,而三個月前還是 3320 億美元。Alphabet 解釋稱,這些義務主要涉及「技術基礎設施和庫存」,以及確保資料中心能源供應的協議。部分能源協議甚至要持續到 2054 年。但 Alphabet 沒有詳細解釋,為什麼僅僅一個季度,相關承諾就增加了近 4800 億美元。
擴張的風險不只有資料中心租賃和晶片採購。一些公司的承諾還包括購買其他公司的股票,或者為其他租戶的租賃提供擔保。英偉達自己也承諾在 2026 年 4 月 26 日至 2027 年財年結束期間進行 270 億美元的股權投資。
但另一種風險在於債務的擴張。一些科技公司已經開始頻繁進入資本市場債務融資。Alphabet 和亞馬遜最近公佈的業績中,自由現金流為負,資本支出已經超過營運業務產生的現金。

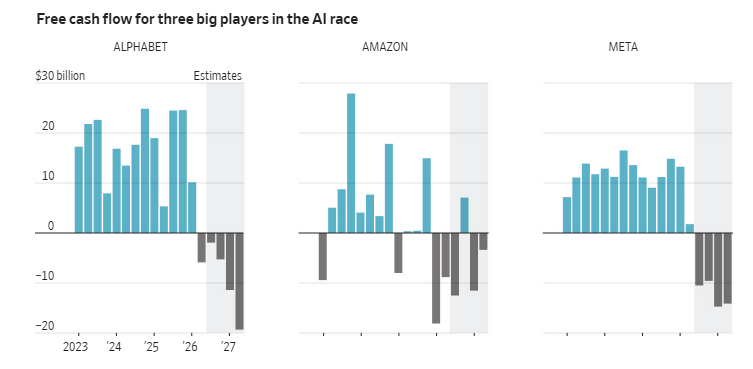

Alphabet、亞馬遜以及 Meta 原本健康的現金流(青色柱),預計在 2026 年剩餘時間及 2027 年將集體轉為負值(灰色柱)
而這些數字還沒有完全體現未來數兆美元表外承諾可能帶來的現金流壓力。更麻煩的是,很多購買承諾和長期租約並不能輕易取消。也就是說,即便未來 AI 需求沒有達到預期,也要為簽署的協議埋單。在這種情況下,巨頭們將被迫削減其他支出,也可能進一步借錢來維持這些基礎設施。
摩根士丹利的會計分析師在 4 月的一份報告中就提醒,隨著這類表外承諾越來越頻繁、規模越來越大、結構越來越複雜,投資者判斷一家公司的真實槓桿水平會越來越困難。
現在,PORTS-Pike 站在了這條趨勢的最前面。可誰能保證,算力需求一直是無限激進擴張,而不會放緩呢?
